新闻中心

首页新闻中心新闻动态

昼夜施工保进度 通畅南湖排水

来源:原创文章 作者:本站编辑 发布时间:2016-11-03 浏览人次:1343

按照武汉市颁布的32号防汛令的指示,为保证南湖地区在明年汛期期间排水通畅,各级领导给予高度重视,并多次来夹套河骨干箱涵工程雨水箱涵项目现场进行指导工作。

项目部施工的滨河路至白沙二路段为整个夹套河骨干箱涵工程中极为重要的一段,为积极响应上级的号召,素有“铁军”之称的汉阳市政人自进场以来,克服各种障碍,合理安排调度,进行昼夜不停的施工。

该工程施工初期最大的问题就是如何有效地对原有夹套河水进行导流施工,在综合考虑工期和成本的基础上,项目部会同设计、监理、业主进行多次分析论证,不断改进优化施工方案,最终确定了较为合理的2DN1600的波纹管导流方案,取得了较好的施工效果。

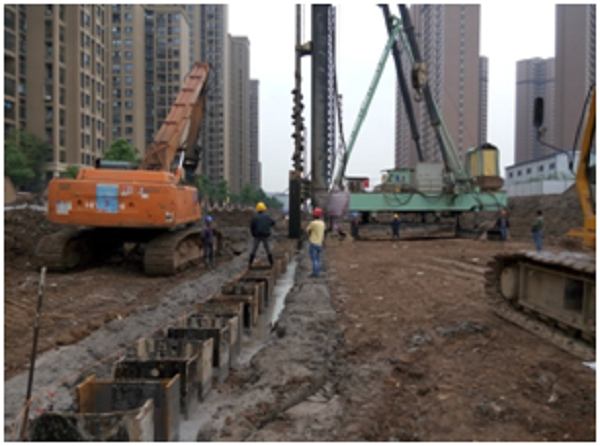

水泥搅拌桩作为整个雨水箱涵工程的关键,项目部充分重视质量,施工前首先进行试桩试验和委托有资质的第三方配合比实验,各项工作准备妥当后采用流水施工作业,严格把控成桩质量。为保证不影响后期施工进度,我部综合考虑增加施工机械实行24小时作业。

该工程工期紧、任务重、要求高。从踏勘现场、设计交底图纸会审、各种方案制定、技术准备、材料机械进场到断面开挖,再到现在的全线施工,大家齐心协力付出了很多的心血和汗水,经过近三个月的连续奋战整个项目已经走上正轨。

截止10月17日晚6时,该工程已持续施工68天,导流管道累计完成74%,明渠清淤回填累计完成73.6%,d600搅拌桩累计完成12.8%,SMW工法桩累计完成6%,钉型搅拌桩累计完成4.3%,土方开挖32000 m3。预计在2017年4月30日前,可以完成箱涵通水。

钟鑫市政 图/文 高艳伟
